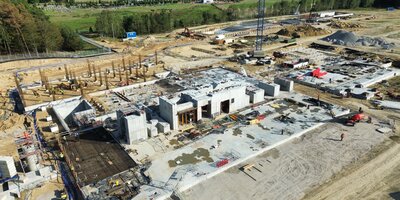

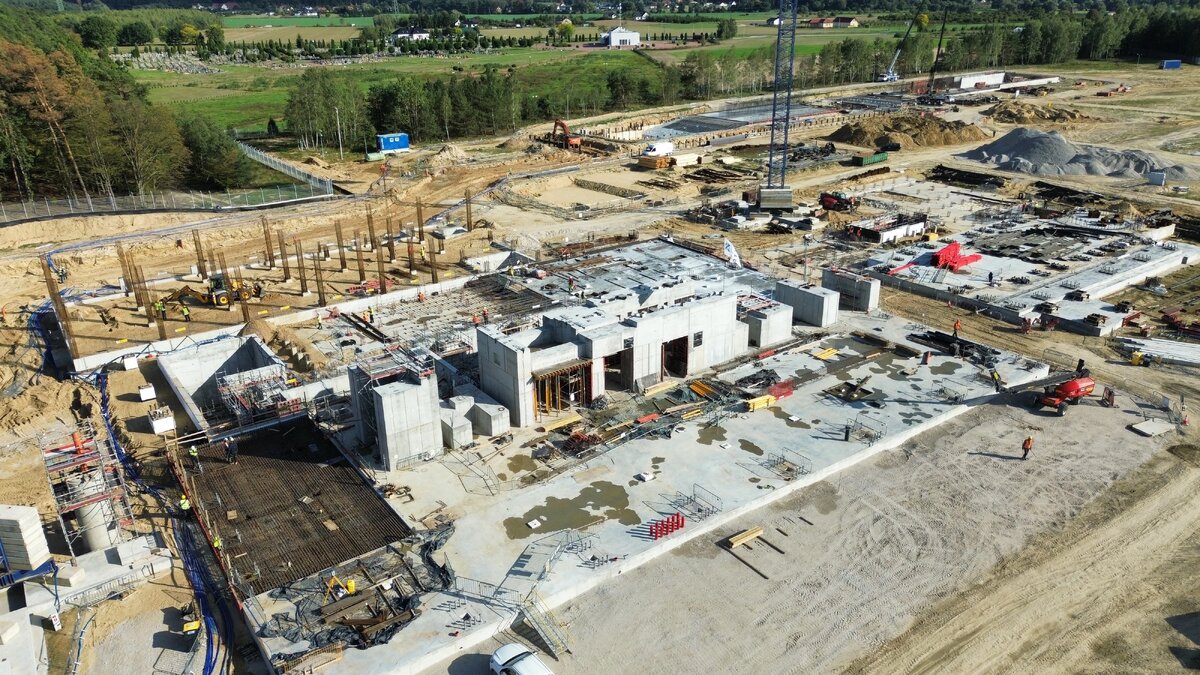

Niespełna trzy miesiące po wykonaniu płyty fundamentowej dla kotła odzysknicowego elektrowni gazowo-parowej w Grudziądzu zakończono budowę kolejnego kluczowego fundamentu, tym razem dla maszynowni turbozespołu. Tym samym spółka CCGT Grudziądz osiągnęła kolejny kamień milowy – zakończono prace niezbędne dla posadowienia kompletnego układu napędowego elektrowni (ang. power train).
Całkowite postępy w realizacji prac (projektowanie, zakupy, produkcja oraz budowa i montaż) przekroczyły we wrześniu 40%.
Łączna masa turbozespołu (turbin gazowej i parowej oraz generatora) przekraczać będzie tysiąc ton. Zapewnienie bezpiecznej pracy tak masywnym urządzeniom, wymagającym stabilnego i precyzyjnego posadowienia z uwagi na ich jednowałową konfigurację i ogromne masy części wirujących, wymagało ułożenia 2 tys. m3 mieszanki betonowej, a wcześniej wbicia w grunt pod fundamentem maszynowni 139 prefabrykowanych betonowych pali.
Dla umożliwienia kontynuacji dalszych czynności montażowych, fundamenty zarówno kotła odzysknicowego, jak i turbozespołu uzbrojone zostały w specjalne kotwy. Zostaną na nich posadowione poszczególne urządzenia oraz stalowe konstrukcje budynków. W ich bezpośrednim sąsiedztwie kontynuowane są też dalsze prace fundamentowe dla zabudowy kolejnych urządzeń pomocniczych turbozespopłu.
Prace związane z produkcją urządzeń, które złożą się na turbozespół, są już w toku. Turbiny gazowa i parowa powstają w dwóch fabrykach Siemens Energy w Niemczech (odpowiednio w Berlinie i Mulheim), natomiast generator zostanie wyprodukowany i dostarczony do Grudziądza z fabryki Siemens Energy w Charlotte w Karolinie Północnej (Stany Zjednoczone). Dostawa elementów turbozespołu na teren budowy elektrowni będzie się odbywała sukcesywnie w pierwszej połowie przyszłego roku.
